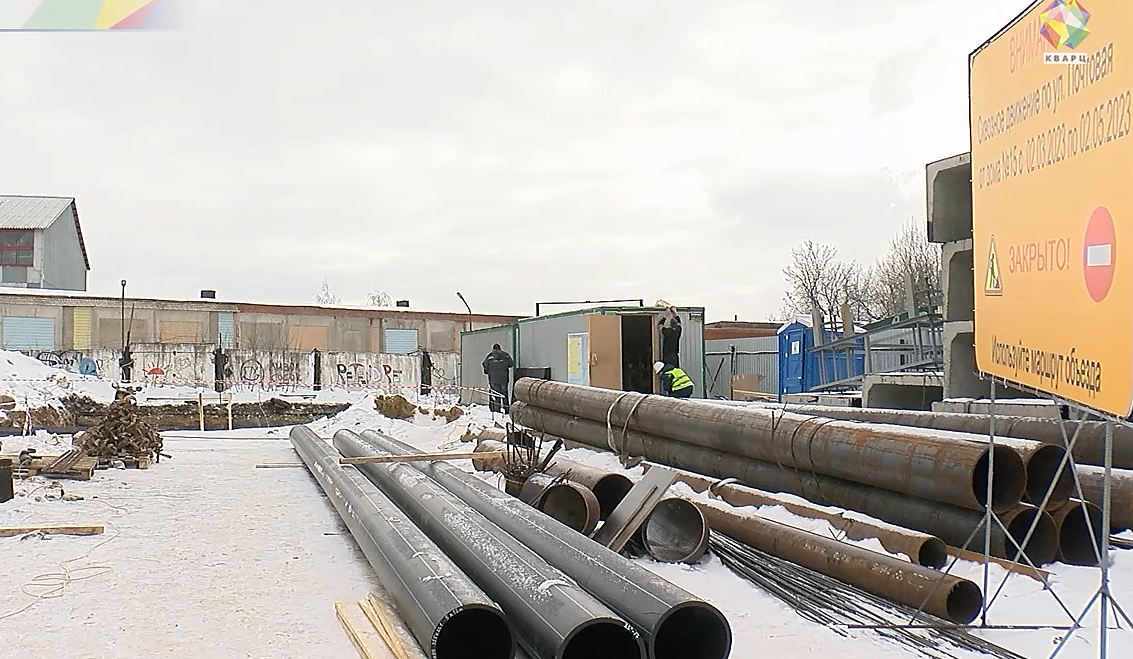

Сегодня на строительной площадке побывал Дмитрий Жариков. Здесь уже полностью залит фундамент под дымовую трубу, готовы наружные сети ливневой канализации, подпорная стенка и фундамент под неподвижную опору.
- На сегодняшний день строительная готовность объекта составляет 21 процент. Готовность самого оборудования – 83 процента. Работы ведутся строго в соответствии с графиком, отставаний не наблюдается. Мы планируем, что введем котельную до 1 сентября текущего года, - говорит Елена Лебеденко, заместитель главы г.о. Подольск.
